О завершении сезона летних испытаний теплосетей СГК официально заявила 9 сентября, причем последний, тринадцатый по счету этап, прошел без отключения горячей воды. Проверив 2,7 тысячи километров теплосетей, компания за лето выявила 1220 дефектов, что на 14% больше, чем в 2023 году. Почему больше? В том числе потому что испытательное давление, по словам гендиректора «СГК – Новосибирск» Дмитрия Перязева, было решено повысить еще сильнее. Поэтому и оказалось больше порывов. В том числе на магистральных сетях, которых набралось 480 – на 9% больше, чем годом ранее.
Осталось только найденные дефекты отремонтировать. Всего по оценке СГК, необходимо заменить порядка 16% протяженности обследованных участков.
«Заменили 1,2 километра, в ближайшее время оставшиеся работы завершим», – резюмировал Дмитрий Перязев.
Где раскопано?

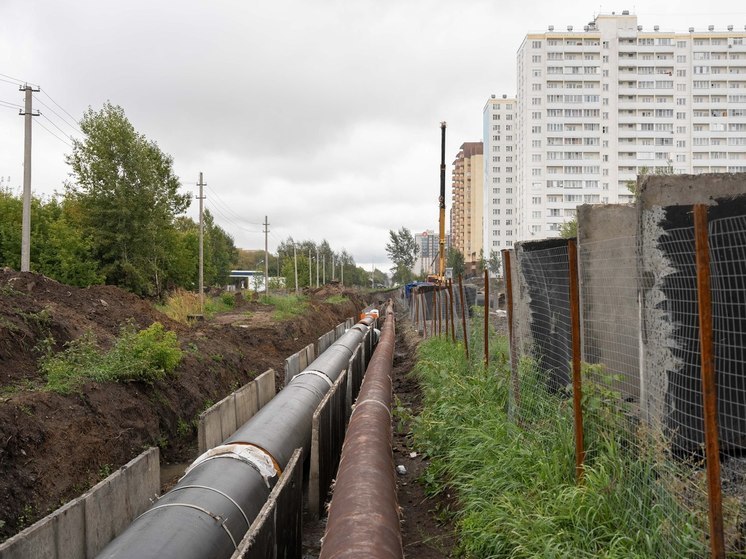

На утро 10 сентября в Новосибирске остаются перекрытыми из-за ремонта теплотрасс 27 улиц – без учета суженных и частично свободных для проезда. Эти данные приводит сервис 2ГИС.
«МК в Новосибирске» собрал несколько топов новосибирских дорог, которые меньше чем за неделю до начала отопительного сезона остаются раскопанными.
На финишной прямой: кто должен открыться уже завтра
Улица Коммунистическая в самом центре города, перекрытая 16 августа.
Улица Дмитрия Шамшурина у Главного Вокзала – закрыта с 28 августа.
Улица Толбухина, перекрыта с 9 августа.
Комбинатский переулок в Дзержинском районе – закрыт с 16 августа.
Улица Пархоменко у перекрестка с Ватутина – закрыт 27 августа.
Улица Оловозаводская перекрыта с 2 сентября
Улица Планировочная, перекрытая 29 августа, почти попала в этот список, но срок перекрытия пришлось сдвинуть еще на неделю, до 17 сентября
Поздний старт: кого раскопали уже в сентябре
Улица Римского-Корсакова до сквера Славы – 2 сентября (до 14 сентября).
Улица Автогенная у перекрестка с Пролетарской – 2 сентября (до 19 сентября).
Перекресток улиц Степной и Серафимовича – 5 сентября провалился асфальт (до 15 сентября).
Улица Холодильная – 5 сентября (до 20 сентября).
Улица Петропавловская – 6 сентября (до 13 сентября).
Улица Урманова – 9 сентября (до 5 октября).
Подземные долгострои: кто дольше всех остается разрытым
Улица Дунаевского (13 мая – 16 сентября, 25 июля добавили новый участок).
Улица Фасадная, от Забалуева и далее (14 июня – 19 сентября).
Улица Красина (15 июня – 16 сентября).
Улица Автогенная у улицы Никитина (20 июня – 16 сентября).
Перекресток улиц Индустриальной и Промышленной (11 июля – 16 сентября).
Улица Декабристов (18 июля – 17 сентября).
И остальные
Улица Невельского, два участка (1 августа – 15 сентября).
Улица Семьи Шамшиных от Фрунзе до Крылова (5 августа – 13 сентября).
Дорога между Заксобранием и «Сибирь-Хоккайдо» (12 августа – 17 сентября).
Улица Родники до Краузе (15 августа – 17 сентября).
Улица Мира, несколько участков (29 августа – 24 сентября).
Улица Селезнева от Островского до Партизанской (29 августа – 17 сентября).
Где нет горячей воды?
На сегодняшний день по разным причинам свыше тысячи домов в Новосибирске остаются без горячей воды. Если отбросить те, где отключение продолжается меньше суток, вот что остается:
44 дома в районе станции метро «Октябрьская» остались без воды на два дня из-за дефекта теплотрассы между улицами Бориса Богаткова и Белинского.
36 домов на Ключ-Камышенском плато отключили на сутки, пока чинится трубопровод на Выборной.
150 домов в районе проспекта Дзержинского и улицы Островского сидят без воды два дня из-за порыва на улице Островского.
74 дома в районе станции метро «Маршала Покрышкина» – там тоже порыв на теплотрассе.
83 дома в районе улицы Котовского остались без воды из-за ремонта котельной.
126 домов в Ленинском районе между улицами Ватутина и Космическая – здесь проходит анонсированная СГК внутритрубная диагностика (в том числе с использованием робототехники), из-за чего в некоторых домах горячей воды нет уже 11 дней.
132 дома в Первомайском районе – 4 дня без горячей воды из-за ремонта на газопроводе высокого давления возле дома 1 по улице Приграничной.
19 домов по улице Кубовой остаются без воды дольше всех – 22 дня. Они питаются от котельной Мочищенского завода ЖБК, где до 12 сентября идут плановые ремонтные работы.
И еще 40 домов в окрестностях Березовой рощи ждет отключение с 12 сентября на 2-3 дня – там планируется переврезка труб.
